Umbau des Sportgeländes – das Neueste von der Baustelle
Liebe Mitglieder,
hier finden Sie in nächster Zeit aktuelle Infomationen vom Umbau des Sportgeländes der SpVgg Röhrmoos-Großinzemmos

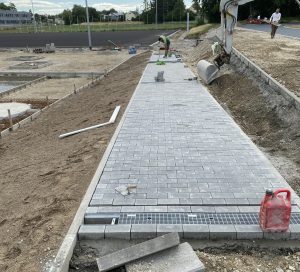

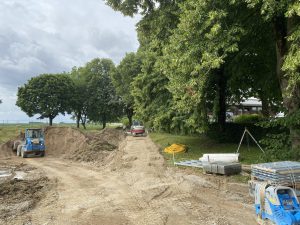

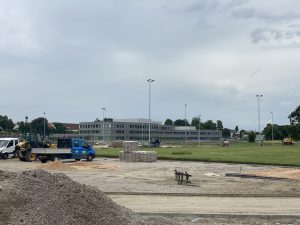

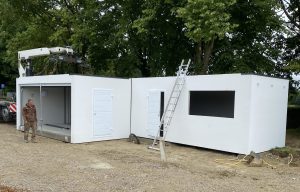

16.07.2025 behindertengerechte Rampe vom Sportgelände zum Übergang Arzbacher Straße

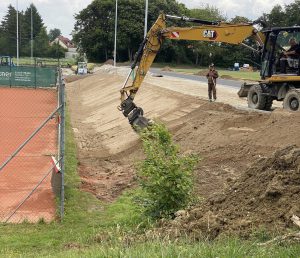

Hang Tennisanlage mit Wassermulde bei Starkregen

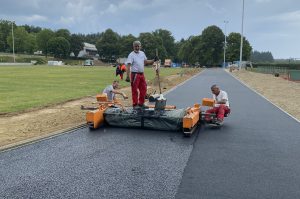

15.07.2025 Kunststofflaufbahn der Firma Polytan – auch Tartanbahn genannt – wird aufgebracht

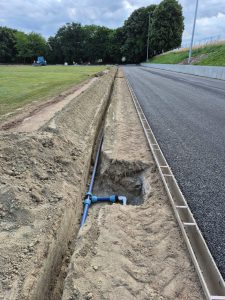

11.07.2025 Bewässerung des Hauptfeldes – Verteiler
10.07.2025 Bewässerung des Rasen Hauptfeldes

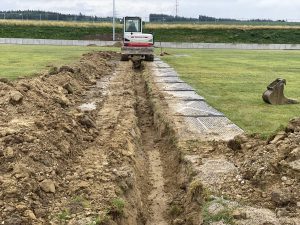

08.07.2025 Entwässerungsleitung quer über den Fußballplatz – geht leider nicht anders

07.07.2025 Rasen Hauptfeld Vorbereitung Beregnung und Angleichung der Höhen – vergleichbar mit einem Walmdach
06.07.2025 Graben für Bewässerung Hauptplatz wird gezogen

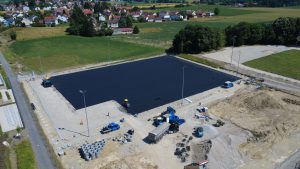

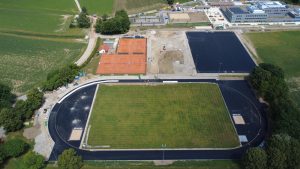

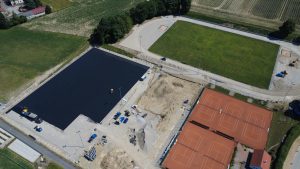

04.07.25 Asphalt auf dem zukünftigen Kunstrastenplatz und auf der Laufbahn sowie für die Mehrzweckfelder in
den Rundungen aufgebracht – an der Farbe muss noch gearbeitet werden.

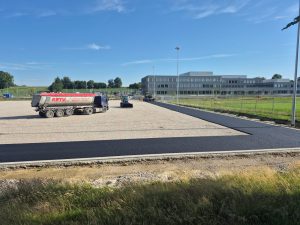

30.06.25 Asphaltdecke auf dem Kunstrasenplatz wird aufgebraht
27.06.2025 Flutlichtmasten für Hauptfeld und Laufbahn montiert
26.06.2025 Rundung Hauptplatz Ost – Sprunggrube, Stellplatz Mähroboter und ganz rechts im Ansatz erkennbar der Lagerplatz für transportable Fußballtore

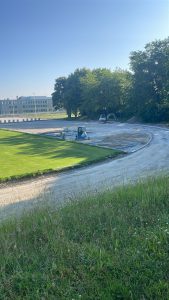

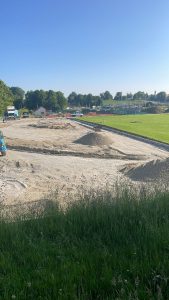

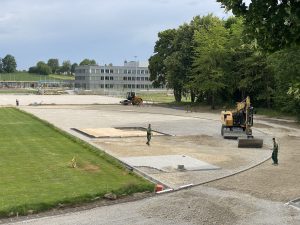

13.06.2025 Mehrzweckfeld Ostseite
Mehrzweckfeld Westseite

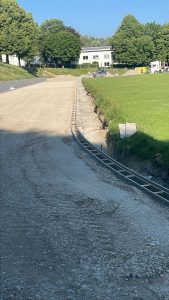

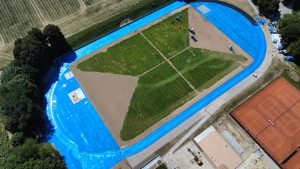

Laufbahn mit Regenablaufrinne

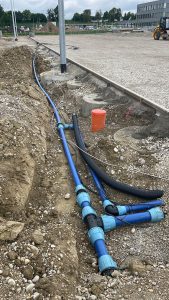

29.05.2025 Vorbereitung für die Beregnung des Kunstrasenplatzes

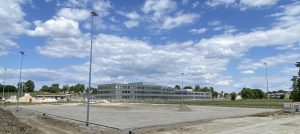

24.05.2025 am Tag drauf stehen alle 6 Flutlichtmasten

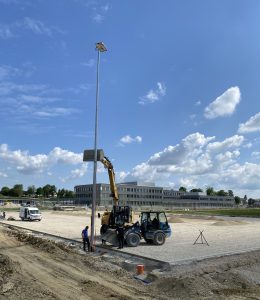

23.05.2025 der 1. Flutlichtmast am zukünftigen Kunstrasenfeld steht- aber noch ohne Strom

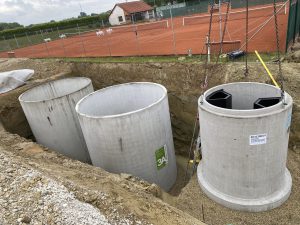

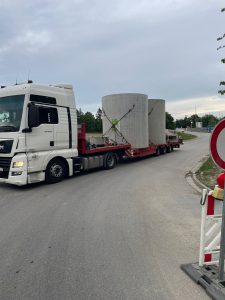

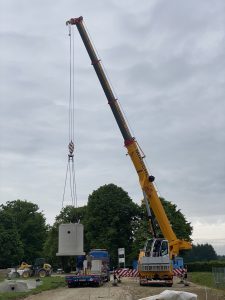

22.05.2025 Zisternen für Bewässerung und Regenwasserrückhaltung
verbaut mit einem Spezialkran
10.05.2025 Regenrückhaltebecken wieder verfüllt

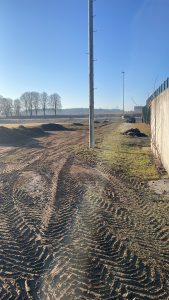

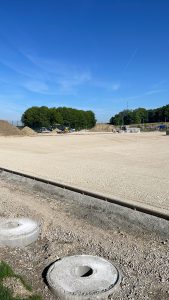

10.05.2025 Erdbauarbeiten am Kunstrasenplatz

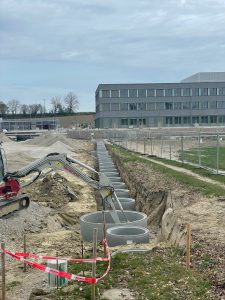

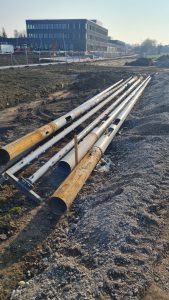

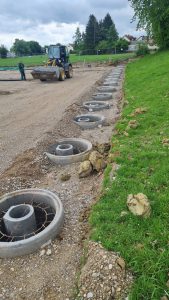

06.05.2025 Fundamente Zaun und Flutlicht Kunstrasenplatz

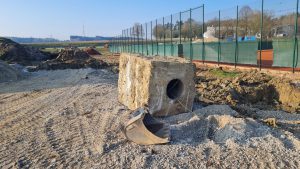

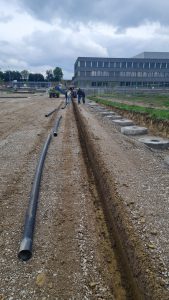

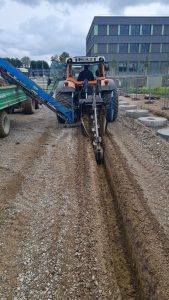

Drainageleitungen Kunstrasenplatz

28.04.25 Regenrückhaltebecken bei starken Regenfällen

13.04.25 100 Meter-Laufbahn lässt sich schon erahnen

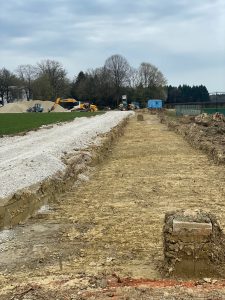

Weg zwischen Kunstrasen- und Kleinfeld Fußball
Regenrückhaltebecken
Zaun- und Flutlichtfundamente

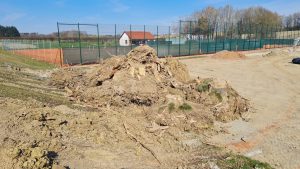

09.04.2025 Baumwurzeln – Wurzelstöcke wurden entfernt und zur weiteren Entsorgung gelagert
02.04.2025 alte Flutlichtanlage Nebenplatz demoniert

26.03.2025 L-Steine zur Hangsicherung

Randsteine Aschenbahn werden ausgebaut
21.03.2025 offizieller Spatenstich
von links nach rechts, BLSV-Kreisvorsitzender Günter Dietz, Daniel Luska (Landschaftsplaner Freiraum Dachau), MdL Johann Groß,
1. Bürgermeister Dieter Kugler, 1. Vorsitzender SpVgg Röhrmoos-Großinzemoos, Günter Bakomenko, Landrat Stefan Löwl, Frau Käßl ( LRA Dachau),
MdL Bernhard Seidenath

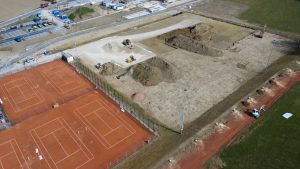

21.03.2025 Luftbild Nebenplatz Erdarbeiten

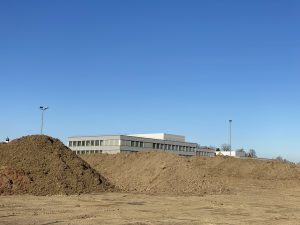

19.03.2025 jetzt massive Erdbewegungen – später Fußball-Kunstrastenplatz

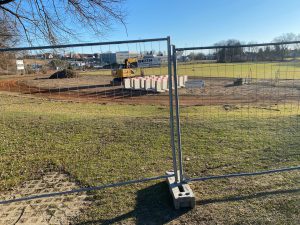

17.03.2025 Baustelle abgesperrt – L-Steine zur Hangsicherung geliefert
06-03-2025 Beginn Erdarbeiten

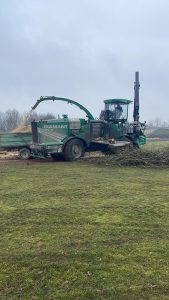

06-02-2025 Holzhäcksler im Einsatz
04.02.2025 erste Besprechung Baufirma, Planer, Projektsteuerer und SpVgg Röhrmoos auf der Baustelle

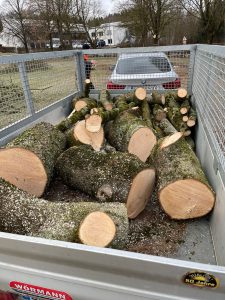

01.02.2025 Abtransport der gefällten Bäume

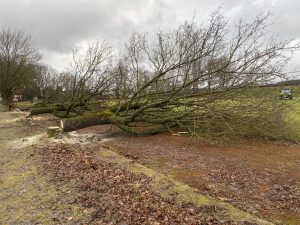

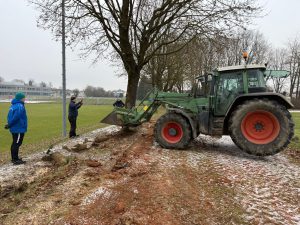

31.01.2025 Bäume fällen

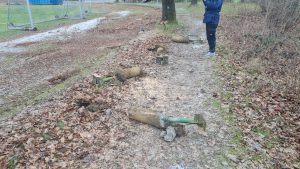

Mehrere Arbeitsdienste, entfernen der Zuschauerbänke, Kopfballpendel, Fußballtore
Nach einer Auschreibung und einem Auswahlverfahren
21.01.2025 Auftragsvergabe an die Firma Hallertauer Sportplatzbau
05.12.2024 Wasserrechtliche Genehmigung erteilt
10.09.2024 Baugenehmigung erteilt
